新房通风中来晒38步详尽装修流程40天搞定硬装无误提灯难找

点击数:704    时间:2024-05-12

  时至今天,你新房到手后,还不知道该怎么下手装修吗?其实,也只有刚新手装过一遍,体验过,才知道应正确按如下38步走!保你不出意外只花40天左右即可完成全屋硬装!连弯路都帮你省掉了!

  1、找家装修公司。建议照口碑寻正规装修方,其该能提供量房、验房、设计等服务。

  2、确定装修方式、装修预算、装修方案。建议半包+自购主材,这会比清包省心,比全包省钱。

  3、带着证件去找小区物业办理装修手续,需提供:身份证、购房证明、装修公司执照、房屋改造结构规划图,等等。

  6、最后现场交底。在正式开工前,最后请来设计师、施工方代表现场交流,交代清楚施工设计图上的各种细节,及自己的装修要求。

  1、拆掉不需的轻体墙。禁止破坏承重楼板墙体、砖混结构墙体,及阳台和室内间的配重墙。

  3、铲墙皮,铲掉会影响刷乳胶漆的原有腻子,铲除厨卫墙上会影响贴砖的保温层。

  4、墙面养护,给拆改完的墙体、抹灰后的墙面,都洒水维护,并直到水干再进行下一步。

  1、弹水平线并横平竖直开槽,水电槽不能有超50cm的横向长度,且其深度要有3-4cm。

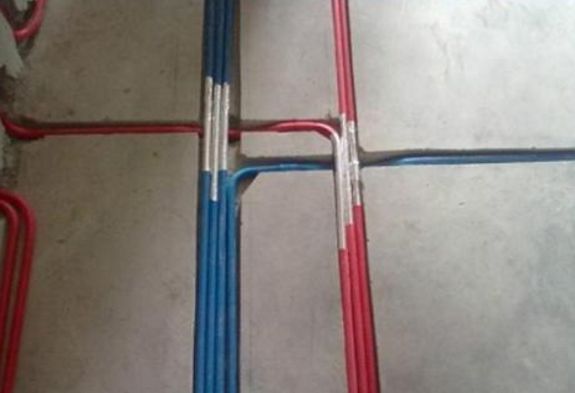

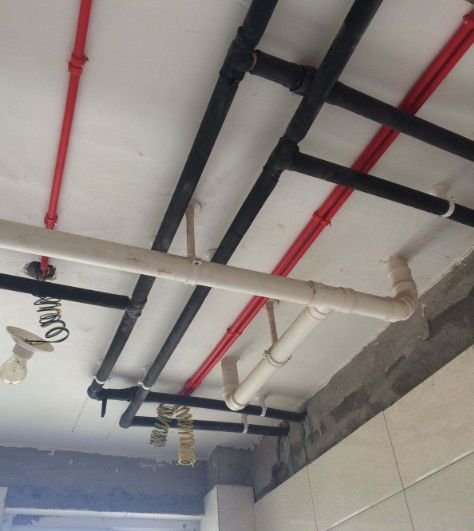

  2、尽量走顶布置水管道,包括间距要有15cm的PPR冷热水管,和基本都有S弯的PVC排水管道。

  3、先给电线套线管再布置,并要注意一根线根左右电线,且禁是强弱电线一起!弱电必须避开强电至少30cm,或和强电交叉时有锡箔纸保护。

  4、验收完工水电管。要用0.8的压力值打压水管30-60分钟,并观察得无达0.05的数值下降;要用电流表测出强电绝缘电阻值大于0.5,并用测试仪查出网络、电视、电话线、要用陶粒回填卫生间开槽处。

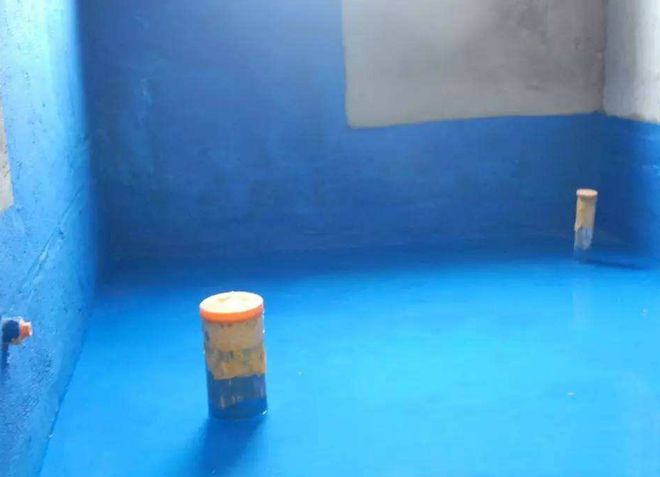

  1、在保证基层平整、洁净时刷至少2层防水。其中墙地相接处、管道根部、地漏处等地还需适量多刷涂料!且防水层要至少高出地面30cm,并得在淋浴墙上达1.8m。

  2、要做2天的闭水测试验收防水。像围堵卫生间并朝内注水,然后观察48小时内这不该有丝毫渗漏迹象,且2-4cm高的水面没有回落。

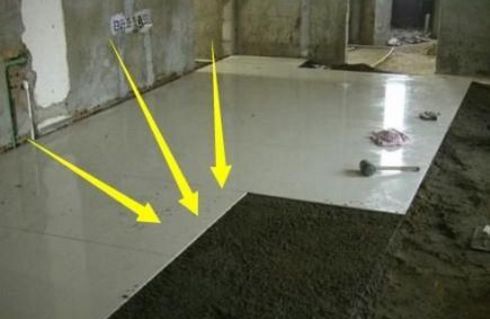

  5、用小锤子敲击验收瓷砖,若听到较多的清脆回声就说明空鼓严重要返工,一面墙砖的空鼓率要低于5%,而地面不能有空鼓!

  3、再分别刷1遍底漆+2遍面漆,要等前一遍刷完漆面基本干燥后再能刷第二遍,且2遍面漆的涂刷方向要是垂直的。

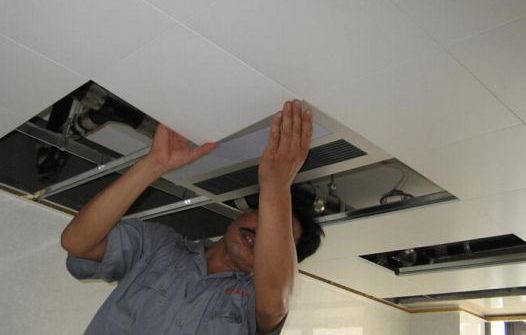

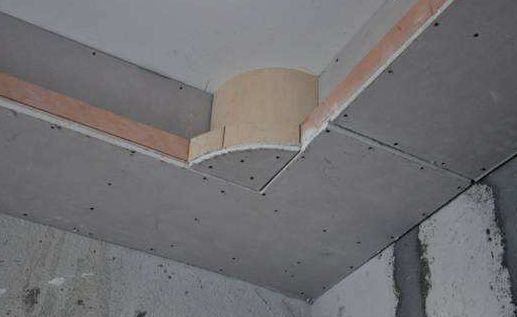

  2、厨卫集成吊顶安装,要用铝扣板,并包括安装排风扇、凉霸、浴霸、吸顶灯等。

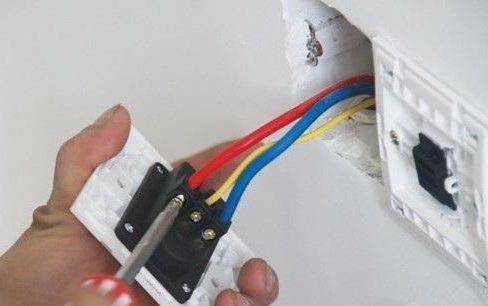

  7、安装防火的开关插座面板,且厨卫、阳台的还需带控电开关、防水盒,开云中国网站并卧室床头+门口必须有双控开关。

  9、卫浴挂件、马桶、洗手盆、晾衣架等五金洁具安装,必须用优质玻璃胶防发霉、发黑。

  至此,40天后,走过上面38步,硬装就几乎全搞定了!再接着就是慢慢添办软装+家具+家电等,并通风散甲醛了!

  (素材来源于网络,无法核实真实出处,如有侵权,请直接联系齐家小编删除。谢谢!)
